邛崃500千伏变电站投运 四川电网再添“新引擎”
文章来源:邛崃市融媒体中心 发布时间:2025-06-27 10:38

刚刚召开的成都市县市新城高质量发展大会提出,要突出完善配套和优化环境,提升宜居宜业品质,进一步强基础、扬优势、提能级,这为区域发展指明了清晰方向。

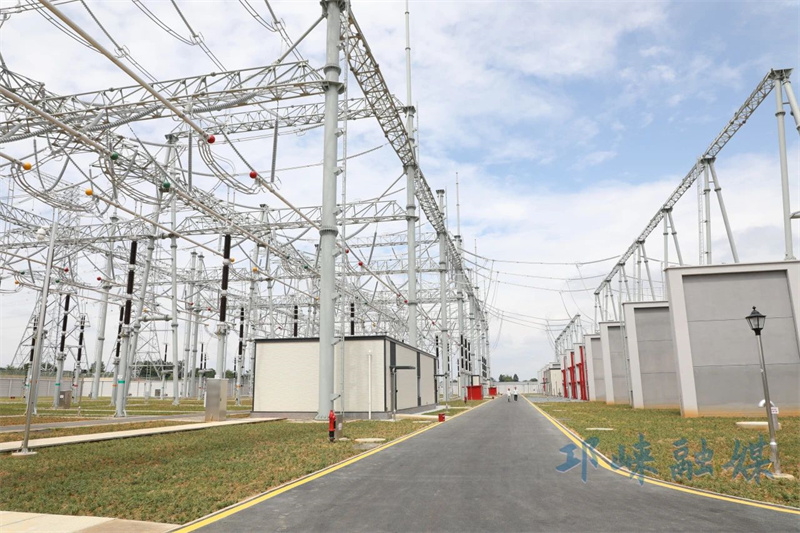

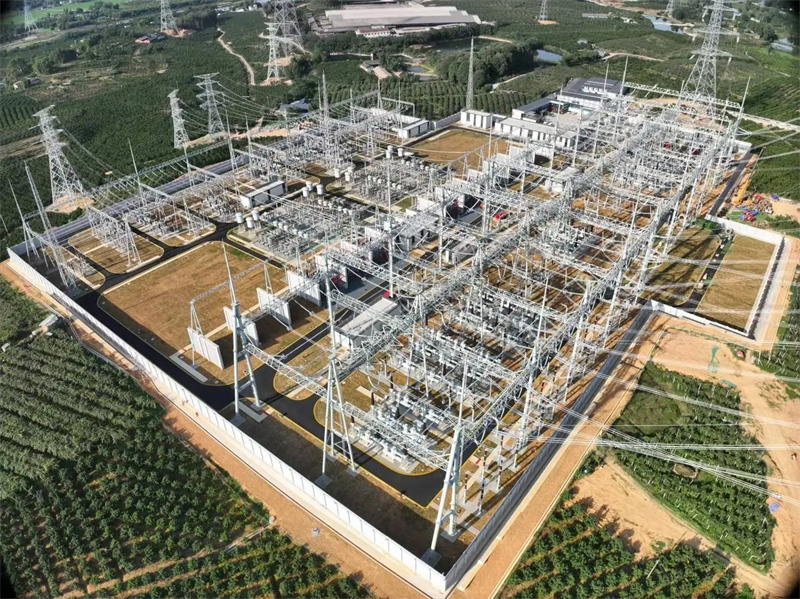

6月26日,随着两台主变压器正式并网运行,成都邛崃500千伏输变电工程第一阶段顺利投运,标志着邛崃市电网500千伏变电站实现零突破。这是继本月初眉山西500千伏变电站投运后,四川电网在6月投运的第二座500千伏变电站,“新引擎”将为四川电网迎峰度夏和成都世界运动会保电工作再添坚强保障,同时也是邛崃市深入贯彻落实“立园满园”行动,奋力打造成都市域副中心的生动实践。

保供能力显著提升

成都邛崃500千伏输变电工程总投资39.92亿元,本次投运的第一阶段内容包括1座500千伏变电站和160公里500千伏输电线路,第二、三阶段还将建设8条总计275公里的输电线路,计划于今年底全面建成投运,预计新增供电能力约200万千瓦。该变电站投运后,四川电网500千伏变电站增至68座(含开关站、串补站及串抗站),成都“立体双环”网架规划中的“内七外八”共计15座变电站已建成13座。这不仅显著优化了四川骨干电网结构,更大幅增强了成都负荷中心的电力保障能力。工程新增变电容量240万千伏安,将有效满足成都西南片区(邛崃市、大邑县、崇州市、新津区等)的用电需求,为成都电网今年底建成500千伏“立体双环”骨干网架打下坚实基础。

国网成都供电公司超高压运检中心运检室主管隋天日:“它的投运,为成都电网新增了240万千伏安变电容量,能够满足100万户家庭的用电需求,也为即将到来的世界运动会和夏季用电高峰保驾护航,同时进一步提升了成都电网安全承载能力。”

政企协同创造“邛崃速度”

工程建设面临时间紧、难度大的挑战。国网四川电力建设分公司工程业主项目经理冯跃坦言:“最大的挑战是时间,变电站有效工期仅9个月。”面对紧迫工期,项目部通过优化施工组织、强化物资保障、精细会审施工方案等组合拳,有效缩短了建设周期。

输电线路建设同样面临“硬骨头”。国网四川电力送变电公司施工项目负责人王培介绍,线路穿越成都西部、南部片区,地形复杂,总计要跨越铁路2次、高速公路6次、电力线路266次,施工组织难度极大。

为确保按期投运,项目部优化方案,引入机械化封网、可视化放线等新技术,仅用9个月就完成了274处交叉跨越施工,高质量建成160公里输电“大动脉”。

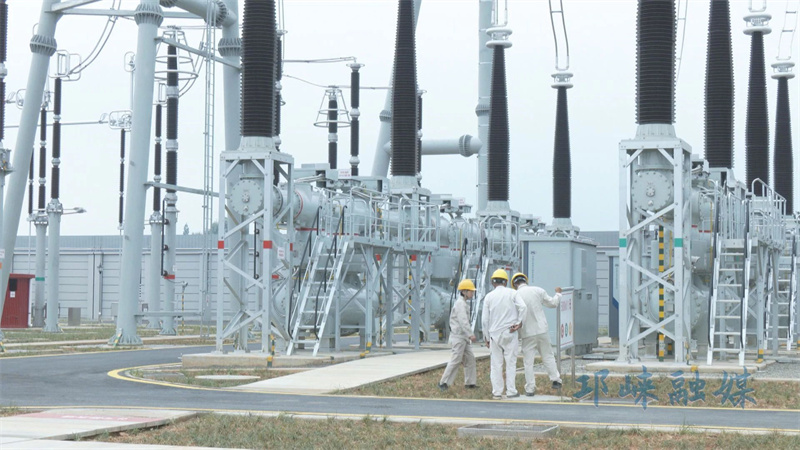

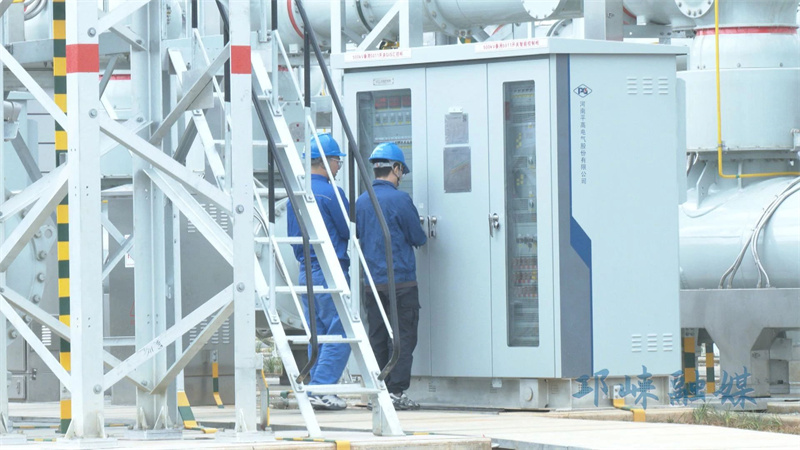

在工程前期和建设过程中,邛崃市委、市政府与国网成都供电公司大力支持建立“政企协同、疏民解忧、运行共保”协调机制,确保站址、塔基及线路通道提前交付。在验收阶段,提前组织30余名技术骨干进驻现场,采用“随工验收”模式,对GIS设备安装等关键环节进行全过程监督。同时运用“人工走线+无人机飞巡”的立体化方式,对新建线路进行拉网式排查,确保工程“零缺陷”高质量顺利投运。

赋能区域经济发展

相关负责人介绍,该工程投运将有效增强区域电力供给能力,为邛崃重点产业扩能升级、大型招商项目落地提供了坚实的能源保障,助力新能源、新材料、绿色食品等重点产业链加快发展,为地方经济高质量发展注入强劲动能,持续为邛崃深入实施“立园满园”行动提供有力的电力保障,为区域经济高质量发展和市域副中心建设贡献力量。

500千伏邛崃输变电工程顺利投运,标志着成都电网500千伏“立体双环”网架雏形初步建成,邛崃电网由此正式接入全省主网架“高速通道”。这一工程的建成,对提成都升西部地区电网结构稳定性和供电保障能力具有重大而深远的意义。

国网邛崃市供电公司相关负责人表示,接下来,将全力推进电网工程建设,确保2025年下半年按期建成投运500千伏邛崃-兴梦、邛崃-丹景等二期、三期输变电工程。围绕线路通道运维、配套工程完善等关键环节,扎实做好后续支撑保障,全面建成结构坚强、运行可靠的“立体双环”电网网架,确保新建电网设备“投得上、稳得住、用得好”。

记者:周彦君
